Autoridades del sector eléctrico iniciaron la madrugada de este jueves 1 de octubre el giro lento de la unidad TZ07 en el Complejo Termoeléctrico Termozulia. El procedimiento representa un paso decisivo para incorporar megavatios al Sistema Eléctrico Nacional en un lapso estimado de 72 horas.

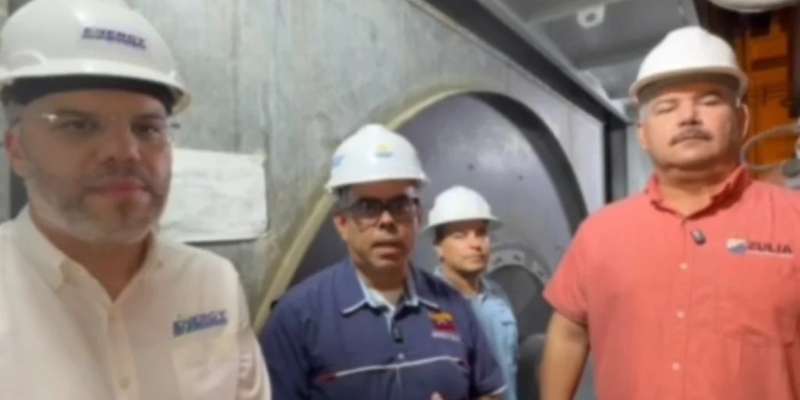

El vicepresidente sectorial de Obras Públicas y Servicios, Juan José Ramírez, supervisó los protocolos técnicos junto con el gobernador del estado Zulia, Luis Caldera. Los funcionarios inspeccionaron las instalaciones junto con directivos de Corpoelec para verificar los avances previos a las pruebas finales de sincronización con la red nacional.
Rehabilitación integral y frentes de trabajo activos
El plan de rehabilitación mantiene activos ocho frentes de trabajo simultáneos en el complejo energético. Los equipos técnicos ejecutan intervenciones en las unidades TZ02, TZ05 y TZ08, además de trabajar en las turbinas del complejo Rafael Urdaneta. Estas acciones buscan optimizar la generación y asegurar la estabilidad operativa en la región occidental.
La reactivación de estas plantas responde a los planes institucionales para atender las contingencias energéticas mientras el Gobierno venezolano incorporará 1.300 megavatios al sistema eléctrico nacional en el último trimestre de 2026 en varias regiones.
Danos tu opinión sobre el tema en nuestro foro de DEBATES de Telegram:
También puedes leer en Punto de Corte:



Por




Por
